令和元年度 156号八幡管内施設修繕工事

2021年01月27日

訪問者数:1,722

工事概要

工事名:令和元年度 156号八幡管内施設修繕工事
路線名称:一般国道156号

工事範囲:八幡維持出張所管内
              美並町木尾~白鳥町為真まで 舗装及び道路施設修繕
工期変更:自)令和2年3月23日~至)令和3年1月29日

作業期間:自)令和2年7月中旬~至)令和3年1月末日予定
                 路面調査作業 令和2年05月中旬から順次 完了
                 道路施設修繕 令和2年07月中旬から順次 完了

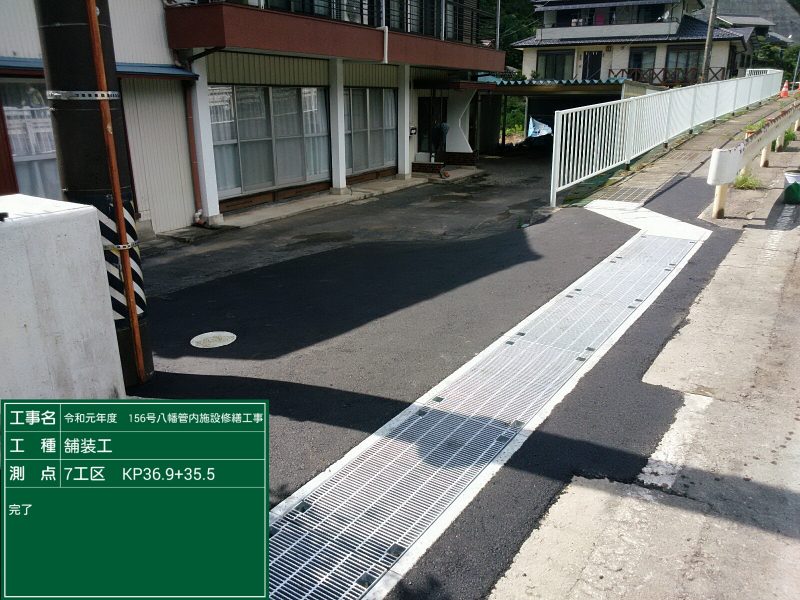

                 道路舗装修繕 令和2年7月下旬から令和3年1月下旬 施工中
              ※上記日程は予定であり雨天、荒天により遅れる場合があります。

作業時間:全工区
              昼間作業 朝8:30~夕17:00  路面調査、試掘、舗装修繕工事
      ※本施工舗装修繕工事は全工区共に昼間施工予定です。

~お知らせ~

当現場のホームページをご覧いただきありがとうございます。
この度「令和元年度 156号八幡管内施設修繕工事」を施工します福田道路株式会社です。
日頃から道路事業にご理解とご協力をいただきまして誠にありがとうございます。
今回、一般国道156号 美並町から白鳥町において道路施設修繕及び道路走行性改善として、
現況の路面調査を実施し、傷んだ舗装箇所について切削オーバーレイ工にて舗装修繕を行います。
この工事にともない、国道156号において片側交互通行車線規制を行い作業します。
地元の皆様をはじめ、国道を利用される皆様にはご不便をおかけいたしますが、
道路工事へのご理解とご協力をよろしくお願いします。

現場だより

4月

着工前の写真です。

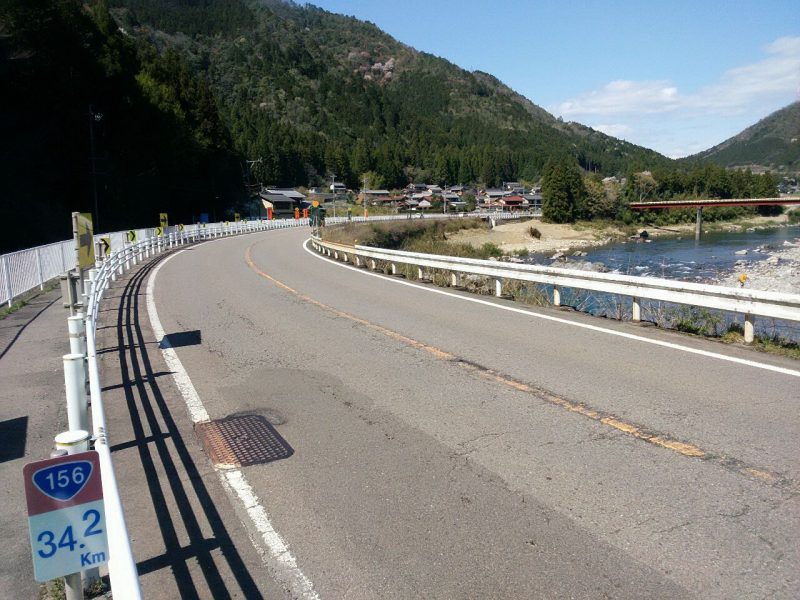

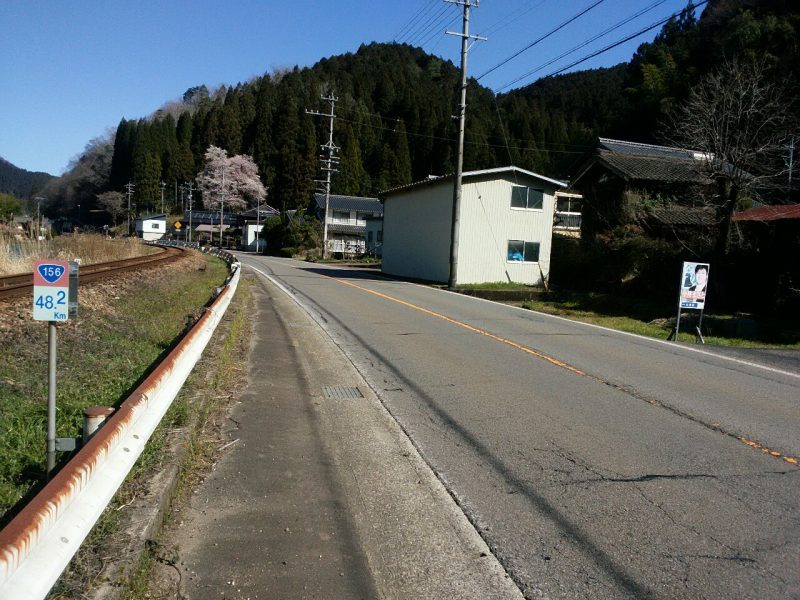

国道156号 八幡町吉野

↑国道156号 八幡町吉野

国道156号 美並町上田

↑国道156号 美並町上田

国道156号 美並町白山

↑国道156号 美並町白山

国道156号 白鳥町為真

↑国道156号 白鳥町為真

国道156号 大和町剣

↑国道156号 大和町剣

国道156号 美並町木尾

↑国道156号 美並町木尾

国道156号 美並町根村

↑国道156号 美並町根村

5月

5月中旬より道路の調査を行います。

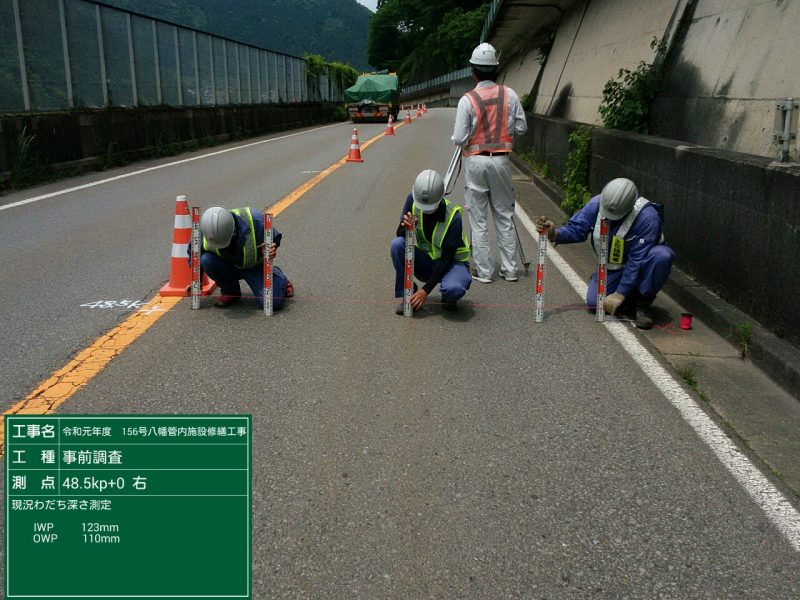

路面にマーキングを行い、調査の為コア採取等行っていきますのでご通行の際はご注意ください。

6月

調査を行いました。

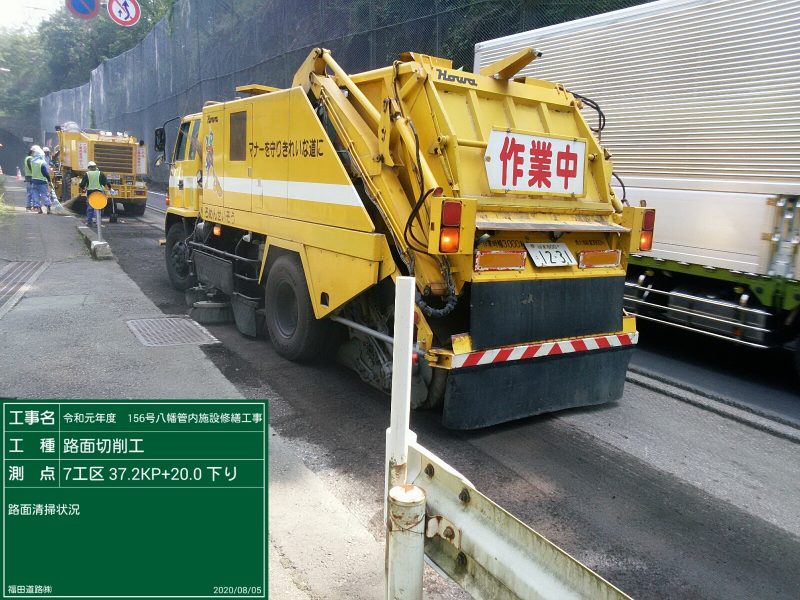

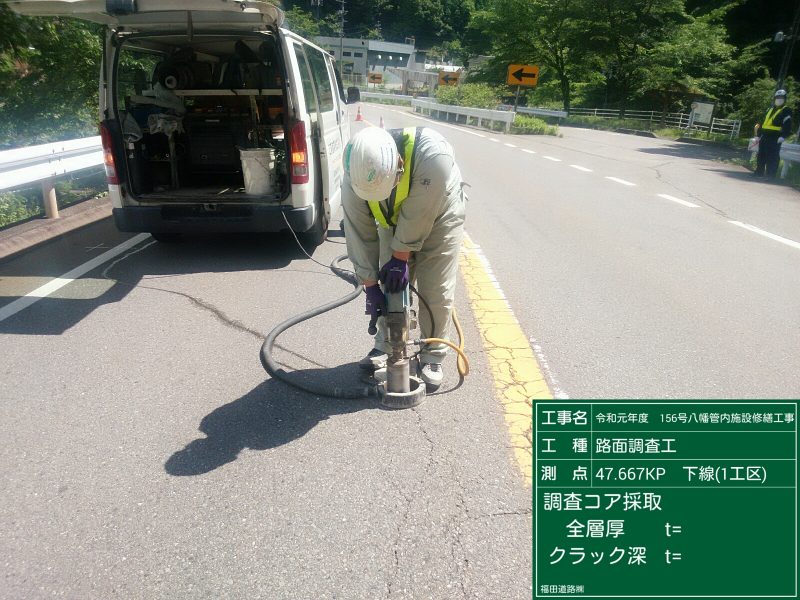

コア採取

↑コア採取

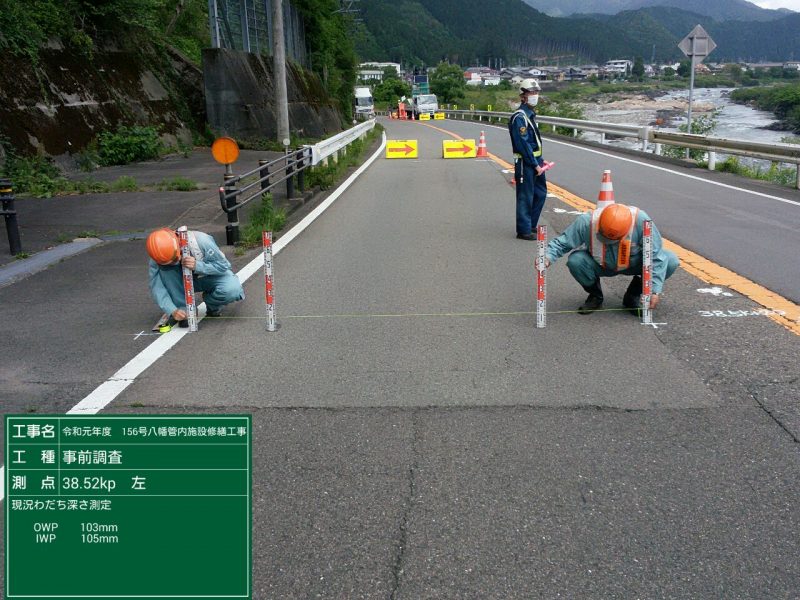

轍ぼれ及び高さ確認

↑轍ぼれ及び高さ確認

轍ぼれ確認

↑轍ぼれ確認

路面性状測定車による路面測定

↑路面性状測定車による路面測定

路面性状測定車は規制無しで素行しながら現況路面の状態や高さを調査できる車です。
路面性状測定車を使用することにより規制による一般車への影響を最小限に抑える為採用しました。

7月

側溝の修繕を行いました。
昨年の大雨の時に民家側へ雨が流れたとのことで流水経路を変えるために行いました。

側溝修繕 着手前

↑側溝修繕 着手前

側溝修繕完了

↑側溝修繕完了

これにより国道の雨水は民間側へ行かなくなりました。また出入り口もきれいに舗装し出入りがしやすくなりました。

8月

側溝の修繕と同じ工区で舗装修繕工事を行いました。

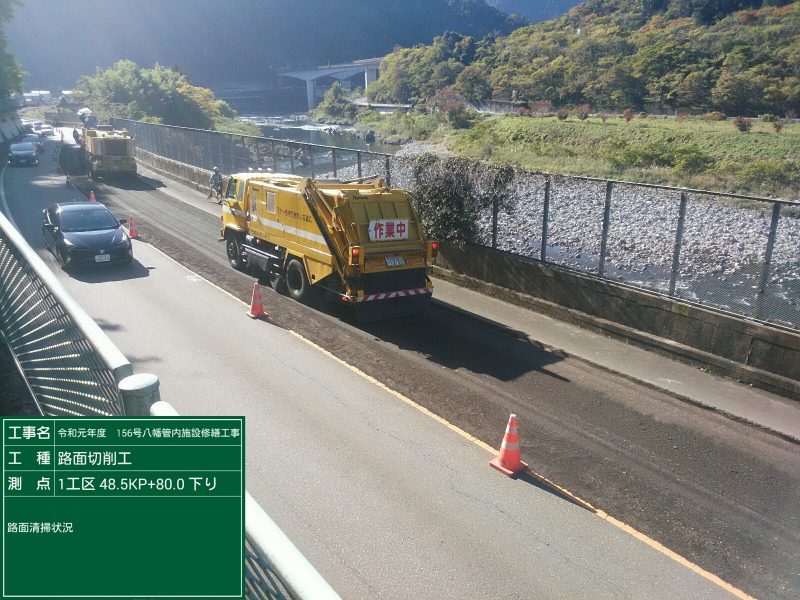

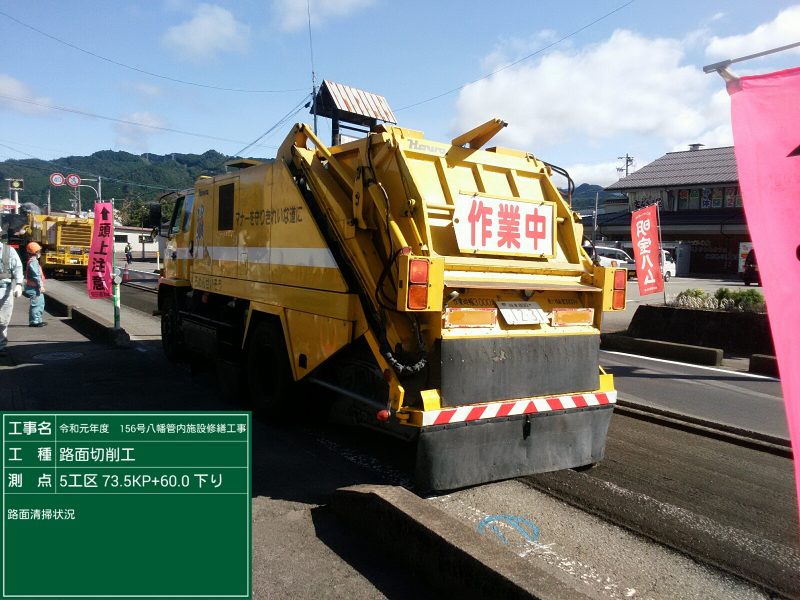

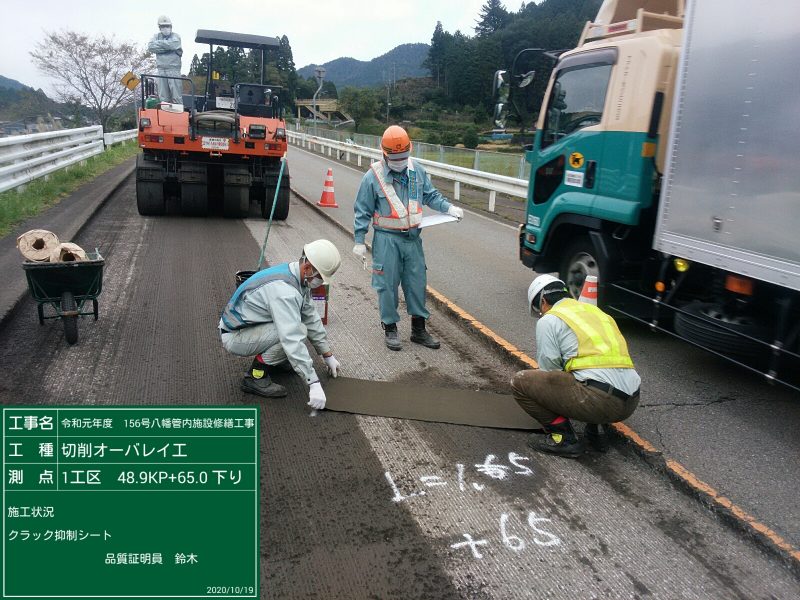

切削状況

↑切削状況

清掃状況

↑清掃状況

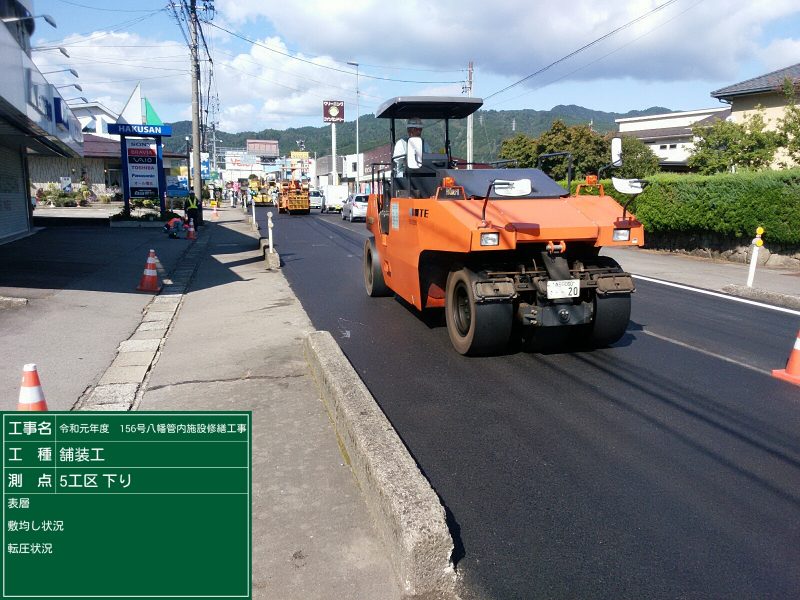

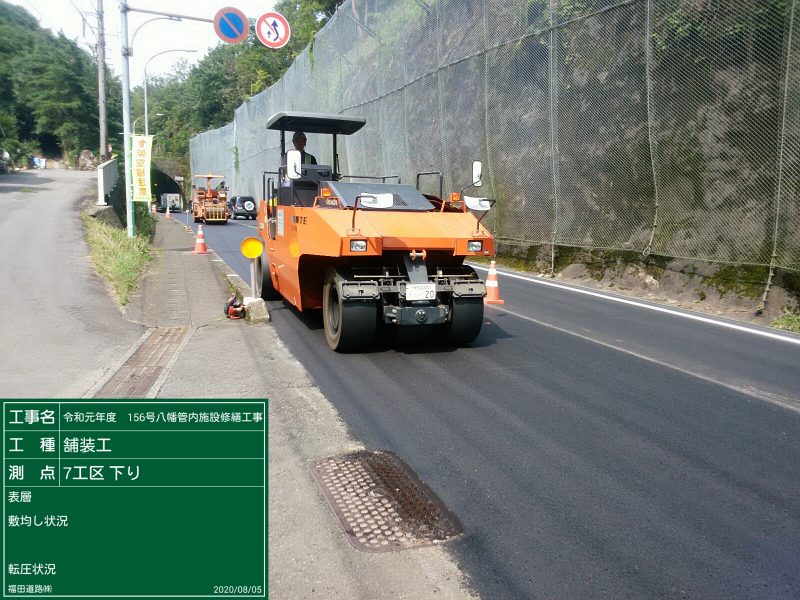

舗設及び転圧状況

↑舗設及び転圧状況

転圧状況

↑転圧状況

9月

白鳥町の舗装修繕工事を行いました。
白鳥町はスーパーや娯楽施設、コンビニ等多くの商業施設が並んでいる道路でありましたが
住民の皆様と通行される方々のご協力もあり無事に完了することができました。

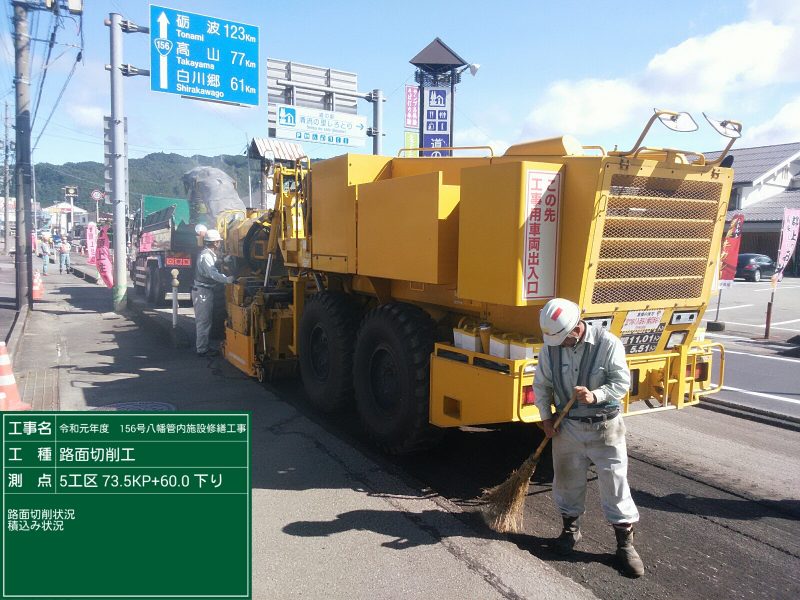

切削状況

↑切削状況

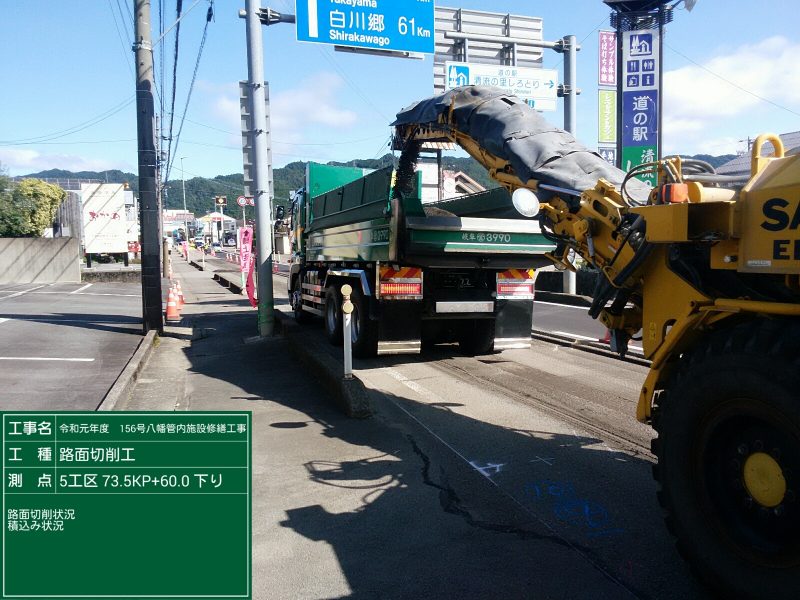

積込状況

↑積込状況

路面清掃状況

↑路面清掃状況

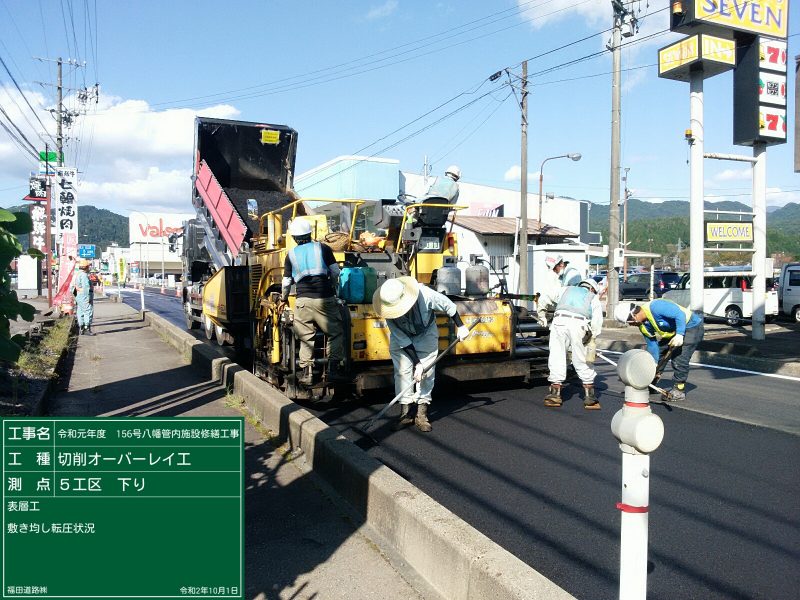

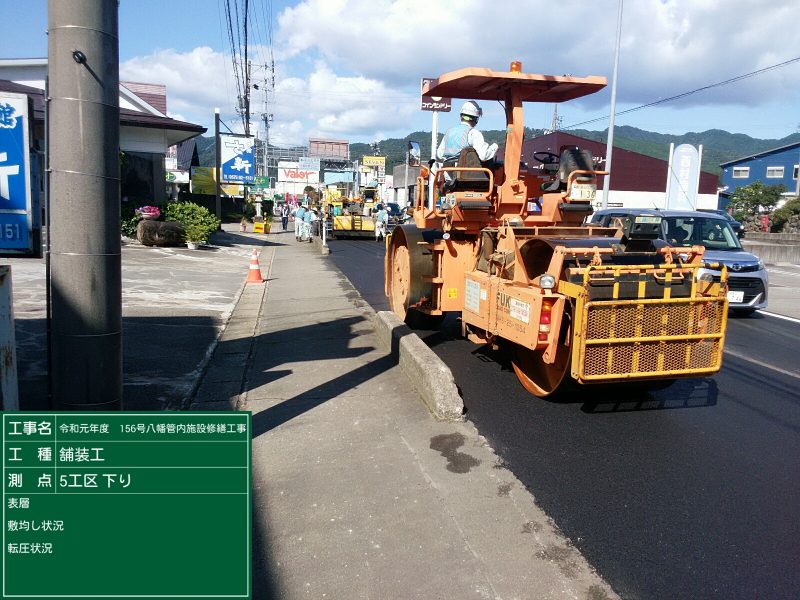

敷均状況

↑敷均状況

一時転圧状況

↑一次転圧状況

二次転圧状況

↑二次転圧状況

10月

八幡町吉野で舗装修繕工事を行いました。

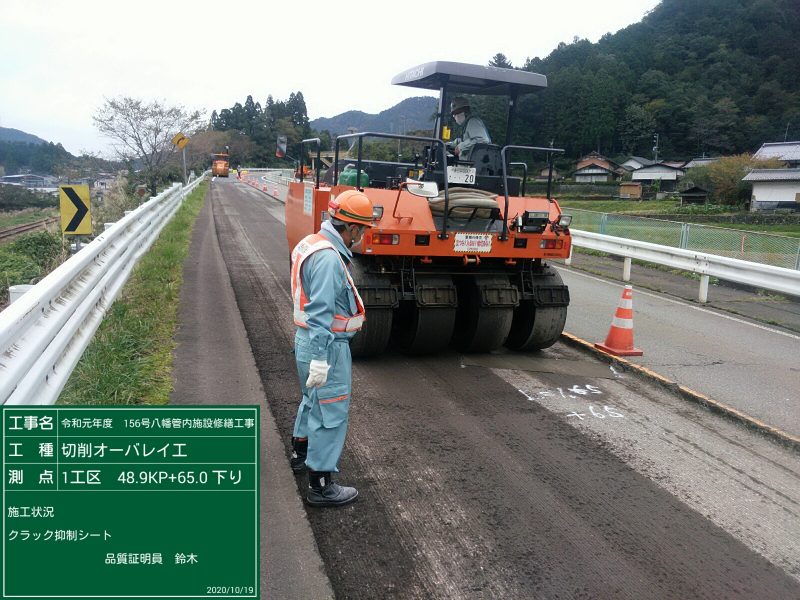

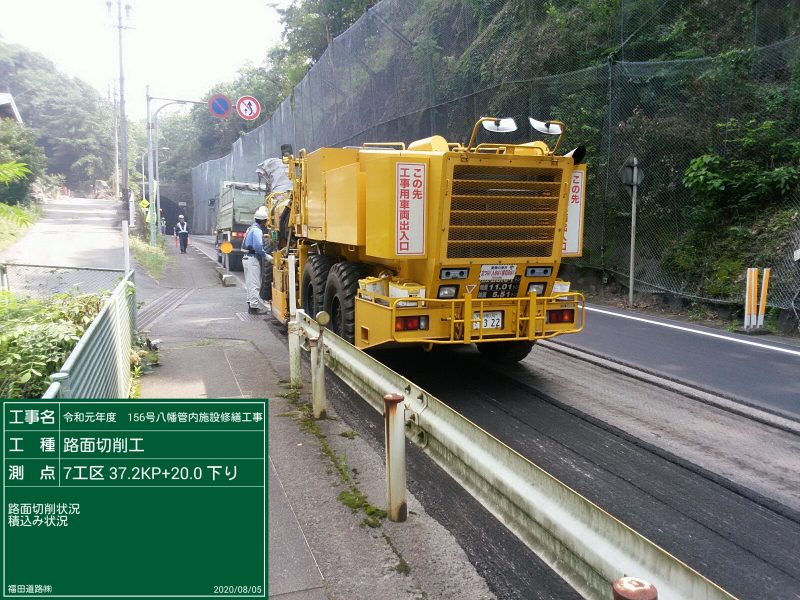

切削状況

↑切削状況

積込状況

↑積込状況

路面清掃状況

↑路面清掃状況

クラック補修状況

↑クラック補修状況

クラック補修状況

↑クラック補修状況

クラック補修状況(転圧)

↑クラック補修状況(転圧)

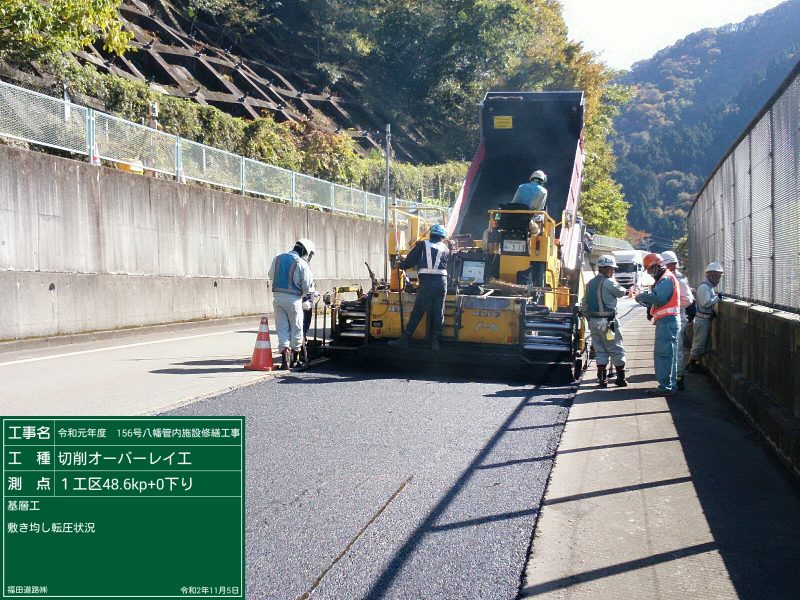

敷き均し状況

↑敷き均し状況

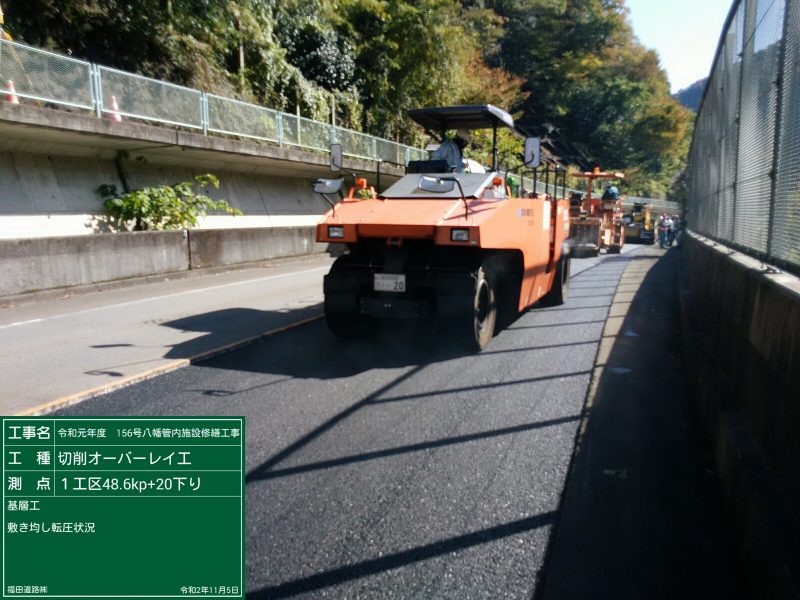

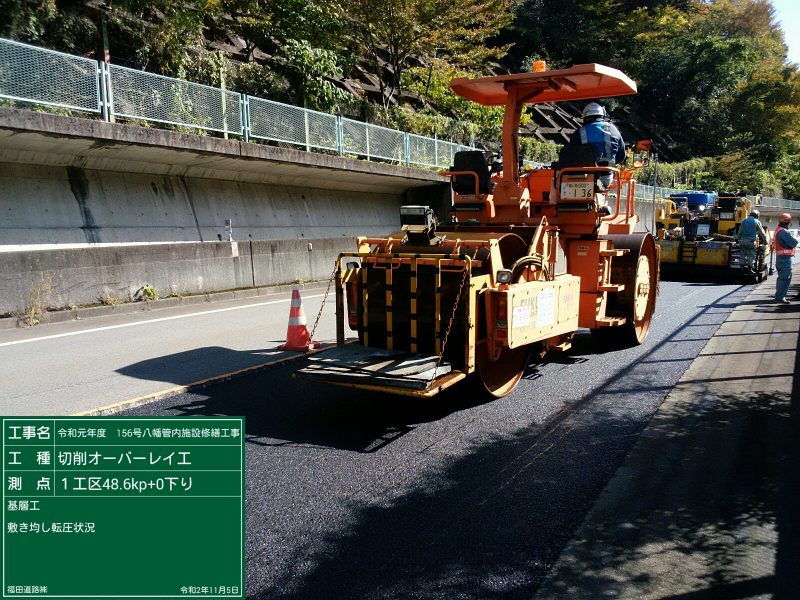

初期転圧状況

↑初期転圧状況

二次転圧状況

↑二次転圧状況

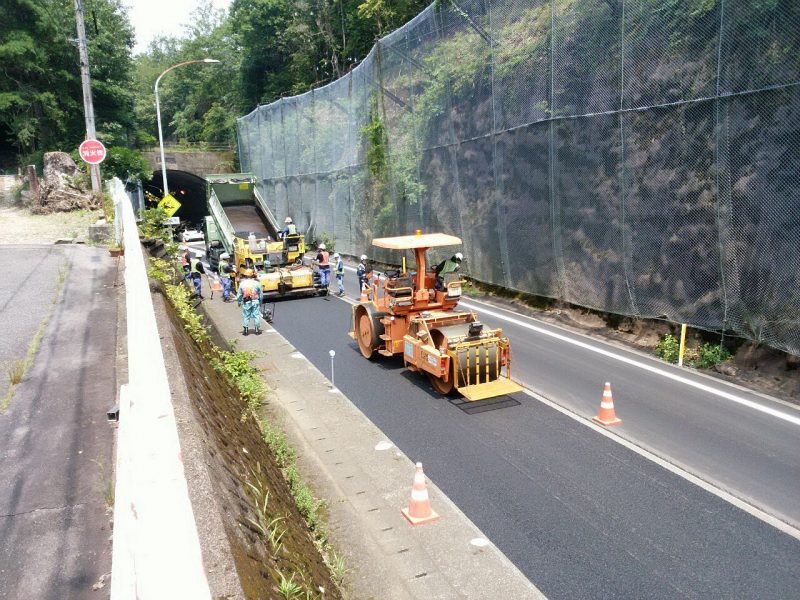

八幡町吉野地区にて情報化施工を実施しました。
情報化施工とはアスファルトフィニッシャーの舗設高さを機械による自動制御で施工を行うことにより
設計通りに舗設が行えオペレーターの熟練度に依存することなく一定の品質と出来栄えを確保できます。

上の写真のトータルステーションからAFに施工情報を送付し制御します。
上の写真で受信している情報が正しいか下の写真の機械をAF上で確認しながら施工します。

転圧後設計通り施工されているか施工と同様にトータルステーションからの情報を受信し確認を行い施工完了となります。
今後はアイコンストラクションが進み建設現場も飛躍的にICT化が進むと思われます。
工事現場近辺では同様な機械を使用し作業している現場もありますので近くで作業中の場合は注意してご通行願います。

11月

4工区剣町にて鉄板の取替作業をおこないました。

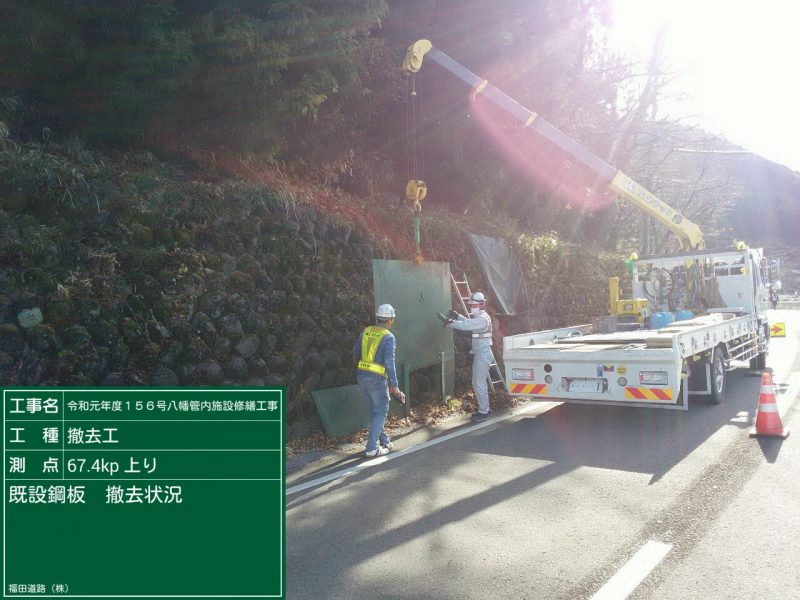

既設鉄板撤去状況

↑既設鉄板撤去状況

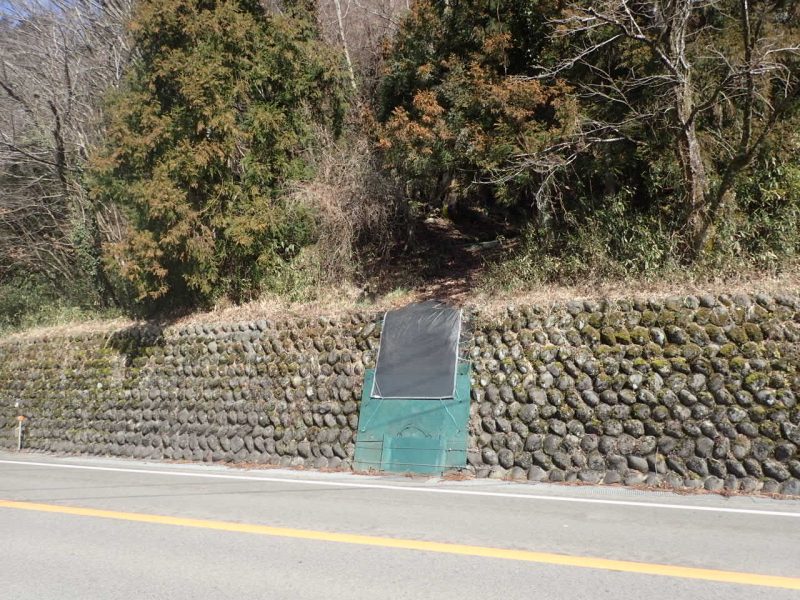

鉄板設置状況

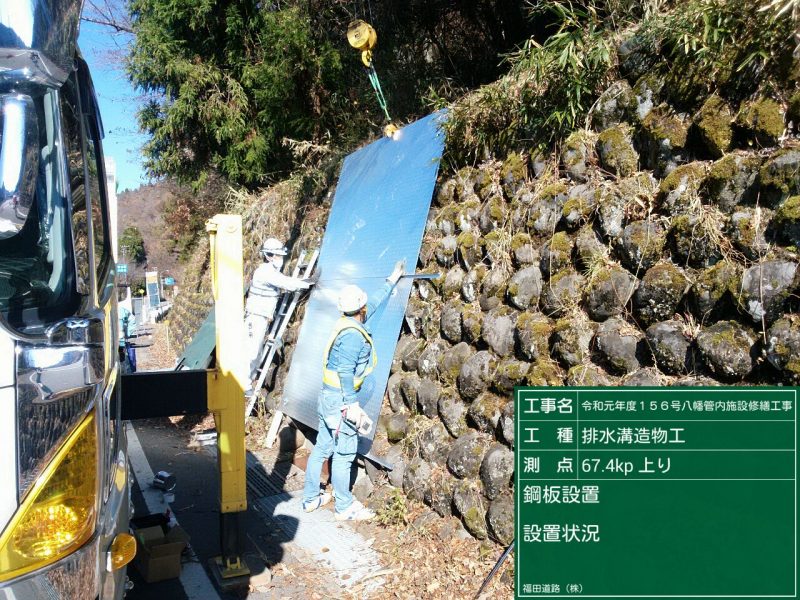

↑鉄板設置状況

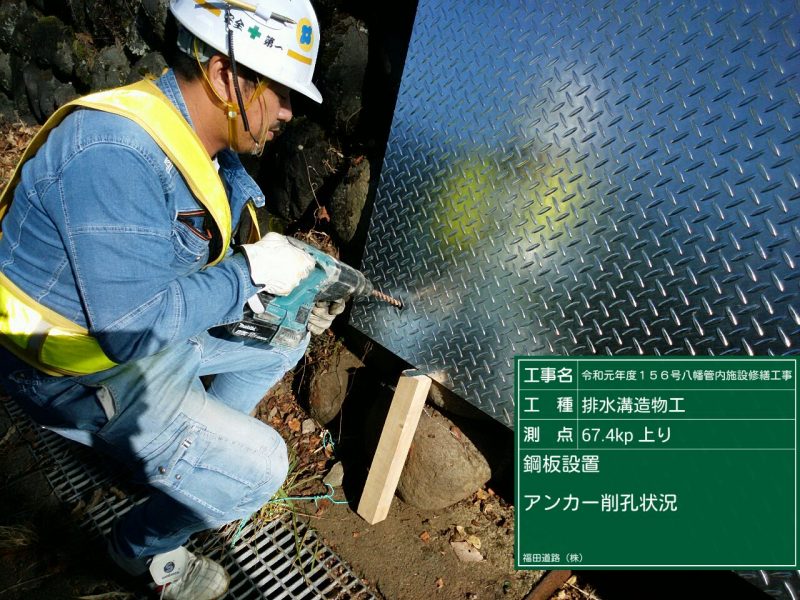

アンカー削孔状況

↑アンカー削孔状況

鉄板設置完了

↑鉄板設置完了

今後の規制予定は上記リンクを更新しますのでそちらからご確認ください。
また随時施工中の写真を掲載していきます。
乞うご期待!ではまた・・・(^_^)/~

施工者

福田道路株式会社 中部支店
〒460-0008 愛知県名古屋市中区栄一丁目29番19号ヤスイビル4F
TEL 052-218-6820  FAX 052-218-6821

福田道路株式会社 八幡作業所
〒501-4101 岐阜県郡上市美並町上田2288-1
現場担当者 藤井 小林
TEL 0575-79-5001  FAX 0575-79-5002
